防水及び外壁塗装改修工事
大阪府柏原市 O様邸
テーマ別|すべて
建築中レポート
- 1. 2022年07月16日
-
仮設足場組立
工事が始まりました。まずは仮設足場を組立し 来週から外壁の塗装の改修工事が始まります。
- 2. 2022年07月19日
-
外壁 高圧洗浄
高圧の洗浄機で外壁の汚れを落としています。
- 3. 2022年07月21日
-
クラック処理
高圧洗浄が終わると外壁のクラック部分にコーキングを打設し補修しています。
- 4. 2022年07月22日
-
シーラー塗布
高圧洗浄が終わった外壁に水性のカチオンシーラーを塗っていきます。今回は既存の外壁の風合いを極力残すため シーラーを塗り 上塗り仕上げになります。
- 5. 2022年07月25日
-
上塗り1回目
カチオンシーラーが塗られ乾燥後 上塗り1回目を塗っています。今回の材料はSK化研の水性セラミシリコンを塗りました。
- 6. 2022年07月26日
-
上塗り2回目
仕上げに水性セラミシリコンの2回目を塗っています。これで 外壁の塗装の完了です。きれいになりました
- 7. 2022年08月01日
-
防水工事

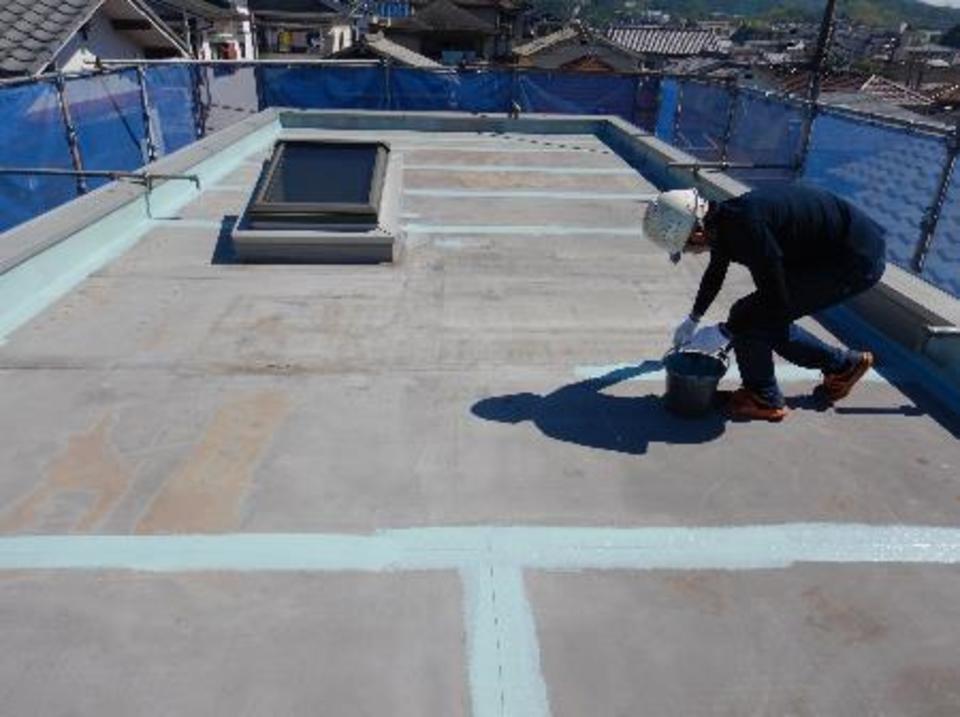

外壁の塗装改修工事が終わり 続いて屋上の防水の改修工事も始まりました。既存は塩ビシート防水ですが いろいろお客様と打ち合わせをし ウレタン防水にて改修します。まずは 下地の状態のチェックと下地処理をしています。
- 8. 2022年08月01日
-
防水工事
下地処理が終わると 既存のシートのジョイントの補強をしています。
- 9. 2022年08月02日
-
ウレタン防水1回目
ウレタン防水の1回目をしています。しかし 真夏の 屋上での作業は暑すぎです。
- 10. 2022年08月03日
-
ウレタン防水2回目
ウレタン防水の2回目を施工しています。
- 11. 2022年08月04日
-
防水トップコート塗
仕上げに防水のトップコートを塗っています。
- 12. 2022年08月05日
-
防水工事 完了しました
防水工事が完了しました。
今回は 防水の保証 5年間させていただきます。
防水屋さん 暑い中 ごくろうさまでした。
- 13. 2022年08月08日
-
足場解体
防水工事も終わり 仮設の足場が解体されました。きれいに仕上がり お客さまにもたいへん 喜んでいただきました。
- 14. 2022年08月09日
-
工事完了しました。
今回は 外壁は 以前の壁の風合いを残すため トップコートのみ塗装でした。きれいに仕上がりました。ありがとうございました
